Chemin de Buyat
Juin à Septembre 2025
Remise en état du réseau d'assainissement
A vous, les riverains du chemin de Buyat, qui serez directement impactés par les travaux de remise en état du réseau d’assainissement, la partie sud de la rue (depuis la route de Sérézin) sera fermée pour la réalisation des phases 1-2-3. La partie nord (depuis le chemin de la Grande Borne) le sera pour les phases 4-5.

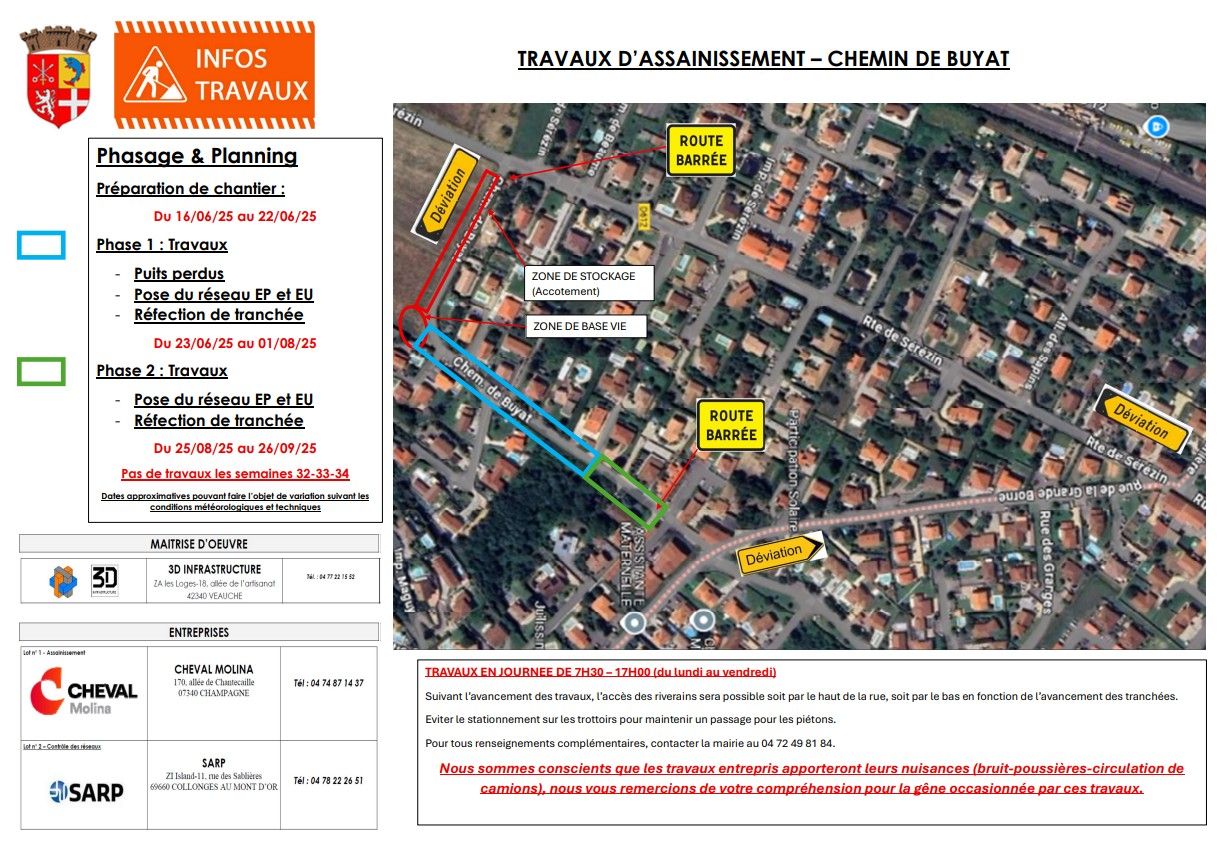

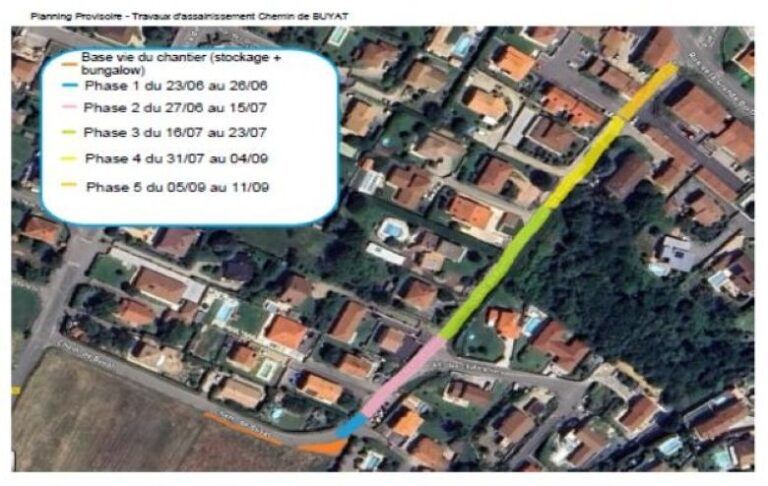

Le plan de phasage des travaux ci-dessous, fourni par l’entreprise MOLINA, est une estimation et peut varier en fonction d’éventuelles difficultés et intempéries. Les agents de l’entreprise présents sur le chantier géreront au mieux les contraintes d’accès inévitables que vous rencontrerez et seront disponibles pour des questions techniques.
En cas de non-raccordement au réseau collectif, vous pouvez venir vous renseigner en mairie auprès de Yann Ravillard, directeur des services techniques
Dans la mesure du possible, merci de stationner vos véhicules à l’intérieur de vos propriétés pour permettre le passage des moyens de secours et des engins de chantier.
Concernant la collecte des ordures ménagères, la mairie travaille actuellement avec le SITOM pour vous apporter une solution viable. Nous reviendrons vers vous semaine prochaine.


Complément d'informations aux riverains
Dans le cadre des travaux d’assainissement du chemin de Buyat, nous nous sommes rencontrés avec le SITOM sur site, mardi 10 juin, pour trouver des solutions au ramassage des poubelles.
Après échange, nous avons défini les éléments suivants :
- Les bacs des deux complexes immobiliers situés au 1 et 4 du chemin seront toujours ramassés pendant les travaux. Le camion opérera un demi-tour à ce niveau ;

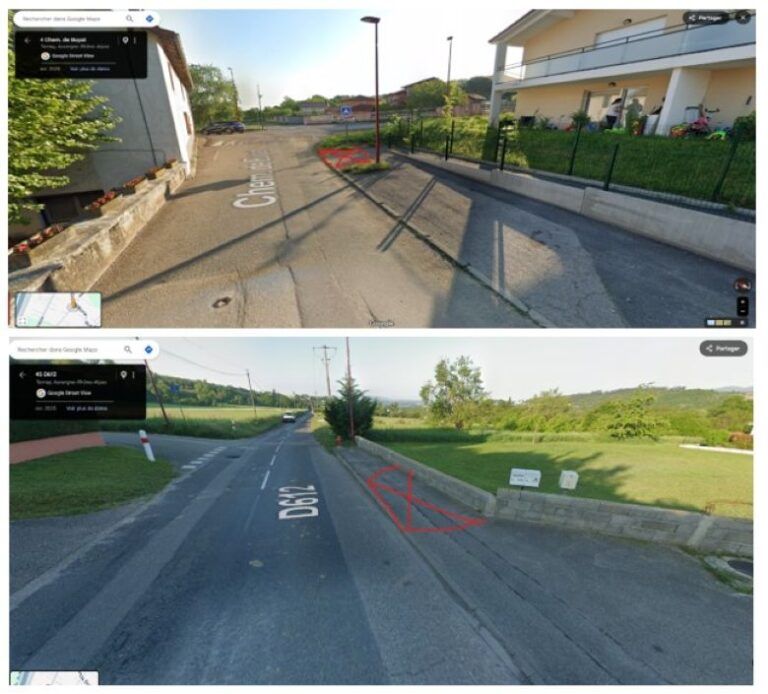

- Deux points d’apport volontaire (PAV) seront mis en place sur l’espace public, comportant chacun 2 bacs gris et 3 bacs jaunes : un du côté de la Grande Borne, l’autre sur la route de Sérézin face au chemin de Buyat (cf. photos ci-dessous) ;
- Merci de privilégier le Point d’Apport Volontaire côté Grande Borne. Celui-ci, comme dans le cas des deux complexes immobiliers, sera collecté toutes les semaines.

Adaptation des horaires de Travaux pendant l'épisode de Canicule
La société MOLINA ainsi que les entreprises TP du groupe CHEVAL vont adopter des horaires de travail aménagés, cela en rapport avec les fortes chaleurs de ces derniers jours.
Les horaires de travail « Chantier » seront 7h00 – 13h00 en continu ; soit 6h/jour au lieu des 8h/jour ; à compter du mardi 1er juillet jusqu’au vendredi 4 juillet 2025. Reprise des horaires normaux début de semaine prochaine.
